Áramból elpazarolt hő
Mennyivel csökkenthető a villamosenergia-felhasználás megfelelő szigeteléssel?
2026 nyarán a Paksi Atomerőmű a Duna rekord alacsony vízállása miatt gyakorlatilag kiesett az energiaellátási rendszerből. A HUPX napi átlagára 222,73 €/MWh-ra ugrott, és gyárak sora csökkentette a termelését. A nagyfogyasztók addig az áram árával számoltak, augusztusban a mennyiségével kellett. Ebben a cikkben azt járom körül, milyen fejlesztésekkel csökkenthető érdemben egy műanyagipari üzem villamosenergia-felhasználása, és miért nem célszerű ezekkel a beruházásokkal megvárni a következő nyarat.
1. 2026 nyara: amikor az áram elfogyott
Az elmúlt évek energiaválságát a hazai közbeszéd főként gázügyként tartja számon, de a 2026-os nyár ezt átírta. Az aszály nyomán a Duna vízállása rekord alacsony szintre süllyedt, a folyó hőmérséklete pedig Paksnál 29,2 °C-ra, Domborinál 29,5 °C-ra emelkedett. A hűtővíz hiánya és magas hőmérséklete miatt a Paksi Atomerőmű blokkjait előbb visszaterhelték, majd augusztus elejére a telephely a névleges teljesítmény töredékén, nagyjából 230 MW-on üzemelt [1]. Így 2 000 MW alaperőművi kapacitás esett ki a rendszerből, a nyári fogyasztási csúcs kellős közepén [4].
Az árakban ez azonnal megjelent. A HUPX másnapi piacának napi átlagára 222,73 €/MWh lett, ezzel aznap Magyarországé volt Európa legdrágább villamosenergia-piaca, napnyugta után pedig három órán át 700 €/MWh fölött járt az óránkénti ár [2]. A jelenség nem magyar sajátosság. A júniusi hőhullám idején Belgiumban az éjszakai áram ára 1 038 €/MWh-ig emelkedett, Németországban pedig új történelmi csúcs született [3].
A kormány 2026. július 31-én rendeletben szabályozta újra a villamosenergia-ellátási válsághelyzet kezelését. A rendszerirányító a szabad kapacitás 750–250 MW közötti sávjában önkéntes fogyasztáscsökkentést kér a nagyfogyasztóktól; 250 MW alatt viszont már kötelező korlátozás írható elő, a nem teljesítő fogyasztó lekapcsolásának lehetőségével [4].
A gyakorlatban ez így nézett ki: a Magyar Suzuki esztergomi gyára napi kétórás gyártási szünetekkel napi 10 MWh villamos energiát takarított meg, a kecskeméti Mercedes-gyár háromhetes leállást rendelt el, a CATL és az SK On önkéntes csökkentést vállalt [4]. A Világgazdaság 2026. augusztus 4-i beszámolója szerint a Kronospan-csoport (Magyarországon a szombathelyi FALCO és a mohácsi MOFA) 50%-kal csökkentette az energiafelhasználását a magyarországi és romániai üzemeiben, kifejezetten a villamosenergia-rendszer tehermentesítése érdekében [5].
A nyár egy régóta fennálló problémára világított rá. Az Ipari Energiafogyasztók Fóruma szerint a magyar ipari villamosenergia-ár már 2025-ben is mintegy 165 €/MWh volt, szemben a német, olasz és francia versenytársak 60–70 €/MWh körüli szintjével [6]. A különbség nagyrészt a nagykereskedelmi árra ráépülő tételekből adódik. Az átviteli díj 2022-ben egyetlen szabályozói döntéssel 252%-kal emelkedett [7], a KÁT-díj pedig a korábbi 2–4 Ft/kWh-ról mintegy 15 Ft/kWh-ra ugrott, ami egyes vállalatoknál önmagában 30%-os áramköltség-növekedést jelentett [8].
Van tehát egy tartósan drága árampiacunk, és rárakódott egy új kockázat, a mennyiségi korlátozás. Ezen a ponton a beszerzési stratégia elfogy, tehát aki kevesebbet vesz fel a hálózatból, azt kevésbé érinti a korlátozás.
2. Miért érinti ez különösen a műanyagipart?
A hazai műanyag-feldolgozó ipart döntően kis- és középvállalatok alkotják, mellettük néhány tucat nagyfeldolgozóval, amelyek az elmúlt években fokozatosan növelték piaci súlyukat. Az iparág 2023-ban mintegy 810 ezer tonna műanyagot dolgozott fel; a termékszerkezetet a csomagolóipar uralja (a bejelentett feldolgozás mintegy 43%-a), ezt követi az építőipar, az autóipar és az elektronikai ipar [9]. Az iparág súlyát jelzi, hogy 2026 nyarán önálló műanyagipari klaszter alakult, másfél-két éven belül 400 milliárd forintos együttes árbevételi célkitűzéssel [10].
A fajlagos villamosenergia-igény extrúziónál 0,4–0,6 kWh/kg, fröccsöntésnél 0,9–1,6 kWh/kg, extrúziós fúvásnál 2,0–2,6 kWh/kg [11]. A hazai feldolgozott mennyiséggel számolva ez nagyságrendileg 0,8–1 TWh éves villamosenergia-fogyasztást jelent, vagyis a 2025-ös, 48 337 GWh-s hazai villamosenergia-felhasználás mintegy 2%-át [12].
A 2% önmagában nem sokat mond, a kitettséget egy szerkezeti sajátosság okozza: a műanyag-feldolgozás energiafelhasználásának gyakorlatilag a teljes egésze villamos energia. A kazánház és tüzelőanyag-alapú technológiai hőtermelés részaránya a legtöbb rendszernél elhanyagolható, van ahol egyáltalán nincs jelen, de a plasztifikálás, a szerszámfűtés, a hajtások, a temperálás és a hűtés minden esetben elektromos áramot használ. A feldolgozóipar átlagában a villamos energia az energiafelhasználásnak nagyjából a 45-50%-át adja, a műanyagiparban közel a 100%-át. Minden villamosenergiaár-emelkedés szinte azonnal, teljes súlyával megjelenik az önköltségben, egy esetleges korlátozás pedig közvetlenül a termelést állítja meg.
3. Hol vész el az áram?
A feldolgozógépek villamosenergia-mérlegének két nagy tétele a gép mechanikai mozgásait végző hajtásrendszer és a fűtés. A hajtási energia egy jelentős része, a csigahajtáson keresztül az ömledékbe megy, és ott hasznosul. A fűtési energia más természetű: a fűtőpalástok, gyűrűs és patronfűtések feladata a technológiai hőmérséklet tartása. Állandósult üzemben pontosan annyi teljesítmény kerül a fűtőpalástokba, amennyi a felületeken távozik, a külső felületek hőleadása viszont felesleges hulladékhő.
A fűtött felületek hővesztesége tehát közvetlenül áramveszteség. Nincs közbenső energiaátalakítás, amelynek hatásfoka tompítaná: 1 kWh elveszített hő 1 kWh megvásárolt villamos energia.

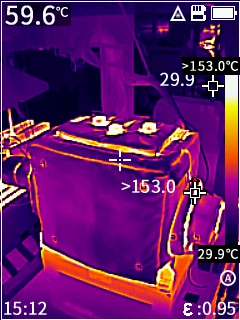

A veszteséget hordozó felületek az esetek többségében szigeteletlenek. Az adapterek, fűtőpalástok, szerszámfejek, olvadékszűrők és szűrőváltók, olvadékszivattyúk, elosztóblokkok és hengerszakaszok geometriája tagolt és soksíkú, ráadásul a fűtőpalástok időszakos cseréje és a csigakerék tisztítása miatt rendszeres hozzáférést igényelnek. Fixen felépített, keményhéjalásos szigetelést ezért nem is szoktak rájuk építeni, mivel egy beavatkozáskor le kellene bontani, majd szakiparossal újraépíteni. Így szigeteletlenül maradnak, és folyamatosan adják le a hőt.
A hengeren belül a kép árnyaltabb: a plasztifikáló és kompresszió utáni zónákban a csigasúrlódásból származó nyíróhő miatt a rendszer helyenként hűtésre szorul. Ezeken a szakaszokon a szigetelés hatása mérlegelendő, mert a hőháztartás zónánként eltérő, és a hűtési igényt a szigetelés módosíthatja. A biztos célpontok a kizárólag hőbevitelt igénylő rendszerelemek: az adapterek, a szerszámfejek, a szűrőváltók, az olvadékszivattyúk és a betáplálási-plasztifikálási zónák fűtőpalástjai.
4. A megfelelő szigeteléstechnika
A rendszeresen bontott, magas hőmérsékletű elemekre bevarrt, újrafelhasználható paplanszigetelés javasolt, mechanikailag tűzött E-üvegszál töltettel (a bemutatott projektben DHT550-SWS-EG25, 25 mm vastagságban). Ennek a felépítésnek négy egymást erősítő előnye van:

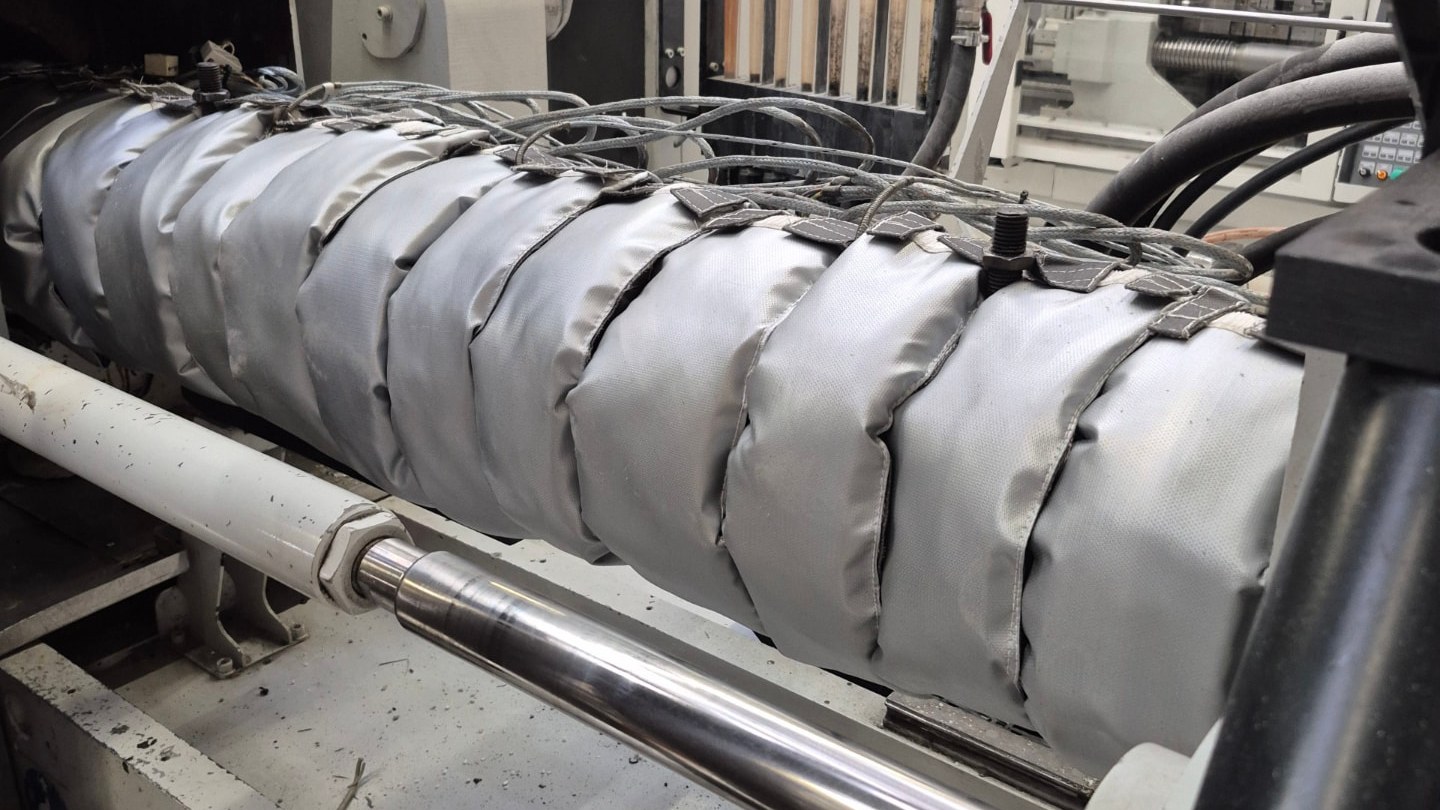

1. ábra. Fröccsöntő fűtőpalástjainak szigetelése Dynoflex bevarrt paplanos, újrafelhasználható szigeteléssel
Újrafelhasználhatóság. A paplan az elem egyedi geometriájára szabva készül, rozsdamentes zsinórral néhány perc alatt le- és felszerelhető. Karbantartáskor sértetlenül levehető és visszahelyezhető, így a szigetelés nem „tűnik el” az első csigacserénél. A megtakarítás emiatt marad tartós.

2. ábra. Szigetelt szűrőváltó hőkamerás felvétele
Hőállóság és teljesítménytartás. A mechanikailag tűzött, szerves kötőanyag nélküli E-üvegszál paplan 550 °C-ig minősített, így a műanyagipari 180–280 °C-os tartományban bőven a komfortzónájában dolgozik: nem esik össze és nem roskad meg, a hővezetési tényezője pedig nem romlik az évek során. Enélkül a számított megtakarítás nem maradna fenn a szigetelés teljes, mintegy 15 éves élettartama alatt, és auditálható, hivatalosan elszámolható sem lenne.
Kedvező hővezetés a munkaponton. A hővezetési tényező 200 °C-os közeghőmérsékleten 0,055 W/mK. A megtérülés számítása ezzel az értékkel készült.
5. Esettanulmány: egy kelet-magyarországi zsineg- és hálógyártó üzem
A felmérés

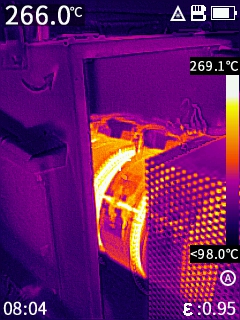

A telephely hét extrudersorát két nap alatt, üzem közben jártuk be hőkamerával, a kritikus pontokat érintéses felületi hőmérővel is visszaellenőriztük. Összesen 289 szigeteletlen elemet listáztunk, mindössze 35 m² összfelülettel. A felületek tehát kicsik, a hőmérsékletek viszont magasak, az üzemidő pedig gyakorlatilag folyamatos. Minden elemet egyenként, az ISO 12241:2022 szabvány szerint értékeltünk ki [13].
Mennyi megtakarítást jelenthet egyetlen elem?
A projekt egyik legnagyobb tétele egy extruder adapter. Az elem 220 °C-on üzemel, 30 °C-os környezetben, 0,5 m/s légmozgás mellett, évi 8 100 üzemórában; szabad hőleadó felülete 2,844 m².
A hőleadás konvekcióból és sugárzásból tevődik össze, a kettőt együtt egy eredő hőátadási tényezővel (U, W/m²°C) írjuk le:
Hőteljesítmény (W) = U × A × ΔT
A hőmérséklet kétféleképpen is beleszámít: a képletben lineárisan szerepel, a sugárzási tag pedig a hőmérséklet negyedik hatványával nő. Egy 220 °C-os szabad fémfelület eredő hőátadási tényezője ezért már ~21,3 W/m²°C, szemben egy 100 °C-os felület 11–12-es értékével. ΔT = 220 − 30 = 190 °C mellett a hőleadás:
21,3 W/m²°C × 2,844 m² × 190 °C ≈ 11,5 kW
Ez a teljesítmény folyamatosan a csarnokba távozik, és a fűtőkörök ugyanilyen folyamatosan pótolják: éves szinten 334,8 GJ, azaz 93,0 MWh villamos energia. A 25 mm-es bevarrt paplan felhelyezése után a külső felületi hőmérséklet ~50 °C-ra esik, a maradék veszteség 40,5 GJ/év (11,2 MWh/év).
Mutató | Szigeteletlen | Szigetelt | Megtakarítás |
|---|---|---|---|
Felületi hőmérséklet | ~220 °C | ~50 °C | – |
Hőteljesítmény | ~11,5 kW | ~1,4 kW | ~10,1 kW |
Éves villamosenergia-igény | 93,0 MWh/év | 11,2 MWh/év | 81,8 MWh/év |
Éves költség (0,20 €/kWh) | 18 600 € | 2 240 € | ~16 360 € |
1. táblázat. Egyetlen extruder adapter vesztesége szigetelés előtt és után.
Több mint 16 000 € évente, egyetlen adapteren. Egy üzemben több száz hasonló elem üzemel, innen adódik a projektszintű nagyságrend.
A teljes projekt
Projektmutató | Érték |
|---|---|
Villamosenergia-megtakarítás | 4 305 GJ/év (1 196 MWh/év) |
CO₂-megtakarítás | ~258 t/év |
Költségmegtakarítás | ~238 900 €/év |
Szigetelt elemek | 289 db / 35 m² |
Beruházási költség | 50 418 € |
Fajlagos beruházás | 11,7 €/GJ (42,2 €/MWh) |
Megtérülési idő (energiaár-alapon) | 2,5 hónap |
Szigetelés várható élettartama | 15 év |
2. táblázat. A projekt összesített eredményei (ISO 12241:2022 szerint, EiiF TIPCHECK rendszervizsgálat). A CO₂-megtakarítás a magyar villamosenergia-mix 216 gCO₂/kWh-s kibocsátási tényezőjével számolva [14].
Az 1 196 MWh közel 400 átlagos háztartás éves villamosenergia-fogyasztásának felel meg [15], és mindössze 35 m² leszigetelt felületről beszélünk, vagyis fajlagosan 34 MWh/m²/év megtakarításról. Az ipari vállalatok jellemzően a 3 éven belül megtérülő beruházásokat tekintik vonzónak, jelen esetben ez az időtartam csupán 2,5 hónap.

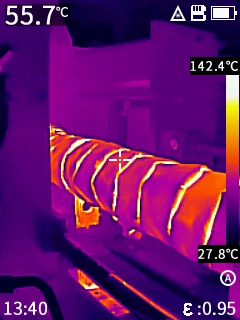

3. ábra. Fröccsöntő fűtőpalástjának hőkamerás felvétele szigetelés előtt és szigetelés után
A nyári csúcsidőszakban van egy másodlagos hozam is. A be nem táplált, nagyságrendileg 150 kW folyamatos hőteljesítmény a csarnok hőterhelését, ezzel a szellőztetési és klimatizálási igényt is csökkenti, éppen a legfeszítettebb hetekben. Ezt kiegészítik a munkavédelmi előnyök: a 60 °C feletti szabad fémfelületek égési sérülés veszélyét hordozzák, és jelentős hőterhelést jelentenek a kezelőszemélyzetnek.
6. Finanszírozás: az EKR szerepe
Az Energiahatékonysági Kötelezettségi Rendszerben (EKR) a kötelezett energiakereskedők évről évre meghatározott mennyiségű végfelhasználói energiamegtakarítást kötelesek felmutatni, amelyet energiahatékonysági beruházásokból szereznek be. A megtakarítás akkor számolható el, ha auditáló szervezet hitelesítette. A projekt teljes számítása ezért készül az ISO 12241:2022 szabvány szerint, elemenkénti, dokumentált bontásban [13].
A hitelesített energiamegtakarítás (HEM) mintegy 10 €/GJ-os piaci árával számolva az évi 4 305 GJ nagyjából 43 000 € egyszeri bevételt jelent, ami a beruházási költség 85%-át fedezi. Ehhez társulhat a társasági adóból érvényesíthető kedvezmény is. Ez az érték becslés, a mindenkori HEM-ártól és az aktuális EKR-katalógustól függ.
7. Merre tart a villamos energia ára, és miért most kell lépni?
A 2026-os nyarat könnyű egyszeri rossz évnek tekinteni. A számok szerint viszont a magyar villamosenergia-rendszer sérülékenysége szerkezeti, és a kockázatok inkább nőnek, mint csökkennek.
Az alaperőművi kapacitás egy folyó vízállásától és hőmérsékletétől függ, az éghajlati előrejelzések pedig gyakoribb és hosszabb aszályos időszakokat valószínűsítenek. A fogyasztás oldalán közben minden a növekedés felé mutat: az akkumulátorgyárak, az adatközpontok, az elektromobilitás és a hőszivattyús fűtés terjedése egyaránt a villamos energia iránti keresletet emeli. A napelemes kapacitás nyáron nappal bőséget ad, napnyugta után viszont éppen a legdrágább órákban nem termel. A hazai tárolókapacitás bővítése (2026–2028 között mintegy 700 MW) enyhíti, de nem szünteti meg ezt a görbét [2].
Reálisan tehát tartósan magas, erősen ingadozó árakra és visszatérő korlátozási kockázatra kell berendezkedni. Egy műanyag-feldolgozó üzem számára ennek három következménye van.
Az energiahatékonyság ma versenyképességi kérdés. Ha a hazai ipari áramár másfél-kétszerese a nyugat-európainak, akkor két azonos gépparkkal dolgozó üzem közül az nyer tendert, amelyik ugyanazt a terméket kevesebb kilowattórából állítja elő. A fajlagos energiafelhasználás ma ugyanolyan versenytényező, mint a ciklusidő vagy a selejtarány.
A hazai gyártás versenyelőnyét sokan még mindig az olcsóbb munkaerőben látják: 2025-ben a magyarországi óránkénti munkaerőköltség 15,2 € volt, szemben a 34,9 € uniós átlaggal [16]. A műanyag-feldolgozás azonban tőke- és energiaintenzív ágazat, nem pedig munkaerő-intenzív. A jelentős hazai áramár-hátrány miatt egyetlen folyamatosan működő, nagy teljesítményű gyártósor energiaköltsége is pillanatok alatt felemészti három-négy munkavállaló teljes éves bérelőnyét – egy üzemben pedig ritkán áll csak egyetlen gépsor. Ez a bérelőny ráadásul folyamatosan zsugorodik: a hazai munkaerőköltség 2025-ben 8,9%-kal nőtt, ami a leggyorsabbak között volt az EU-ban [16].
Korlátozás idején a hatékonyság tartalékot jelent. Ha a rendszerirányító fogyasztáscsökkentést kér vagy ír elő, az az üzem van jobb helyzetben, amelyik korábban leszedte a felesleges terhelést: nála a vállalt csökkentés nem a termelés rovására megy. Akinél ilyen tartalék nincs, ott marad a gyártósor visszavétele.
Az időzítés is számít. Egy szigetelési projekt átfutása a felméréstől az elemenkénti kiértékelésen, a döntéshozáson és a gyártáson át a kivitelezésig több hónap is lehet. Ha a folyamat a korlátozás hetében indul, a megtakarítás legjobb esetben a következő szezonra jelentkezik. Amikor pedig mindenki egyszerre keres kivitelezőt, nőnek az átfutási idők és az árak is. A 2,5 hónapos megtérülési idő miatt egy évnyi késlekedés a döntéshozásban azt eredményezi, hogy a befektetés értékének négyszeresét veszítjük el ez idő alatt.
A magas energiaárak a megtérülési mutatót javítják: egy 2020-as árakon 8–10 hónapos projekt ma 2–3 hónap alatt megtérül. Aki csak az árcsúcson kezd számolni, éppen azokat az éveket hagyja ki, amikor a beruházás a legtöbbet hozta volna.
8. Összefoglalás
A 2026-os nyár megmutatta, hogy a magyar iparnak drága és időnként korlátozott árammal is számolnia kell. A műanyagipar ebben a helyzetben különösen kitett, mert energiafelhasználása gyakorlatilag teljes egészében villamos energia, így minden áremelés és minden korlátozás azonnal, tompítás nélkül csapódik le nála.
Ugyanez a szerkezet azonban lehetőség is. Mivel a fűtött felületek hővesztesége 1:1 arányban áramveszteség, a szigeteléssel elért megtakarítás teljes súlyával jelentkezik a villanyszámlán. A bemutatott projektben mindössze 35 m² leszigetelt felület évi 1 196 MWh villamos energiát, mintegy 258 tonna CO₂-t és közel 239 000 €-t takarít meg, 2,5 hónapos megtérülés mellett; egyetlen extruder adapter önmagában több mint 16 000 €-t ér évente.
A technológia megválasztása kulcskérdés: a rendszeresen bontott, magas hőmérsékletű elemekre az újrafelhasználható, mechanikailag tűzött E-üvegszál töltetű bevarrt paplanszigetelés a célszerű megoldás. Az újrafelhasználhatóság miatt a megtakarítás tartós, hőállósága miatt pedig a teljes élettartam alatt igazolható marad.
Az első lépés minden esetben ugyanaz: teljes körű hőkamerás rendszervizsgálat. Az általunk vizsgált hazai műanyagipari üzemek túlnyomó részében találtunk jelentős, néhány hónap alatt megtérülő beruházási lehetőséget. A felmérés önmagában nem kötelezi el a céget semmire, viszont megadja azt a számot, amellyel a beruházásról egyáltalán dönteni lehet.
Felhasznált források
[1] Telex / G7: Már nem csak a Duna vízszintjével van gond Paksnál, 2026. augusztus 4.
[2] Greenergy Market: Hőhullám és rekordárak: Európa legdrágább villamosenergia-piaca lett a HUPX, 2026.
[3] Portfolio.hu: Nincs megállás, naponta dőlnek a rekordok az árampiacon a hőhullám miatt, 2026. június 23.
[4] Világgazdaság: Hivatalos: leállás következik a kecskeméti Mercedes-gyárban, a Suzuki gyártási szünetet tart Esztergomban – letérdelteti a magyar ipart az áramhiány, 2026. augusztus.
[5] Világgazdaság: Országokon átgyűrűző a baj: a románoknál és Magyarországon is drasztikusan csökkentenie kell a termelést a nagyvállalatnak, 2026. augusztus 4.
[6] Ipari Energiafogyasztók Fóruma: Iparvállalatok energiaköltség-csökkentésére irányuló IEF koncepció – 2026.
[7] Economx: Éles vita bontakozott ki az ipari energiaárakról, 2026. május 13.
[8] Economx: Sokkoló áramdíj-emelkedés terheli a magyar vállalkozásokat, 2026. május 21.
[9] Magyar Műanyagipari Szövetség: Magyarország műanyagipara 2023-ban, 2024.
[10] Világgazdaság: Ezermilliárdos célokkal indul a magyar műanyagipar új összefogása, 2026. június.
[11] British Plastics Federation: Energy Management in Plastics Processing – A Signposting Guide.
[12] Villanyautósok: Így termelt áramot Magyarország 2025-ben (MEKH-adatok alapján), 2026. február 15.
[13] ISO 12241:2022 – Thermal insulation for building equipment and industrial installations – Calculation rules. International Organization for Standardization, Genf, 2022.
[14] Low Carbon Power: Hungary – Electricity Generation Mix and Carbon Intensity, 2025-ös adat.
[15] ProfitLine.hu: Magyar lakossági villamosenergia-fogyasztás – hogyan és mennyit használunk? (KSH- és MAVIR-adatok alapján).
[16] Eurostat / HR Portál: Ki jár jól az EU-ban? Íme az órabérek, amik mindent elárulnak, 2026. április 1. – 2025. évi óránkénti munkaerőköltség-adatok.
[17] A cikkhez a forráskutatás, valamint a formázás MI segítségével készült.
