Szigetelési projekt életút – ötlettől a megvalósulásig
Ebben a cikkünkben részletesen bemutatjuk, hogyan juttatjuk el partnereinket egy tudatosabb, alacsonyabb energiafelhasználású termelési és működési szintre – az első ötlettől egészen a kivitelezésig – bevarrt paplanos, újrafelhasználható szigeteléseink alkalmazásával.
1. Lead – az első lépés
Egy átfogó energiahatékonysági projekt első lépése a kapcsolatfelvételi lehetőség, vagyis a lead megszerzése. Ez érkezhet az ügyféltől, a helyi energiaszolgáltatótól vagy energetikai szakreferens cégektől. Többéves szakmai tapasztalatunkra és szakértő csapatunkra támaszkodva azonban legtöbbször mi keressük fel leendő ügyfeleinket az adott iparágban rejlő megtakarítási lehetőségek alapján.
2. Kapcsolatfelvétel és tárgyalás
A lead megszerzése után mérnök értékesítő kollégáink felveszik a kapcsolatot az ügyféllel. A tárgyaláson feltárjuk, hogyan érhető el az egyéni igényekhez igazodva a lehető leghatékonyabb energiaracionalizálás. Meghatározzuk az irányt és kijelöljük azt az utat, amelynek végén partnerünk energiahatékonysági szempontból magasabb szintre léphet. A tárgyalás történhet online is, de legtöbbször a személyes jelenlétet részesítjük előnyben.
3. Potenciálfeltárás és helyszíni bejárás
Az elmélet gyakorlatba ültetésének első lépése a potenciálfeltárás. A tárgyalást követően a legtöbb esetben helyszíni bejárást kezdeményezünk. A közös terepszemlén felmérjük az egyedi igényeket, meghatározzuk az iparági és helyszíni sajátosságokat, majd ezekhez igazítjuk a további lépéseket. Feltárjuk, mi szigetelhető és mi nem, valamint az egyértelmű lehetőségeken túl megkeressük a rejtett, elsőre nem feltétlenül látható alkalmazási területeket is.
A hőkamerás vizsgálat ezen a ponton kiemelten fontos: segítségével gyorsan azonosíthatók a hőveszteséget okozó felületek. Megvizsgáljuk az általános üzemelési körülményeket is, amelyek alapján mérnök értékesítő kollégáink már megalapozott becslést tudnak adni a projekt várható megtérülési idejére.

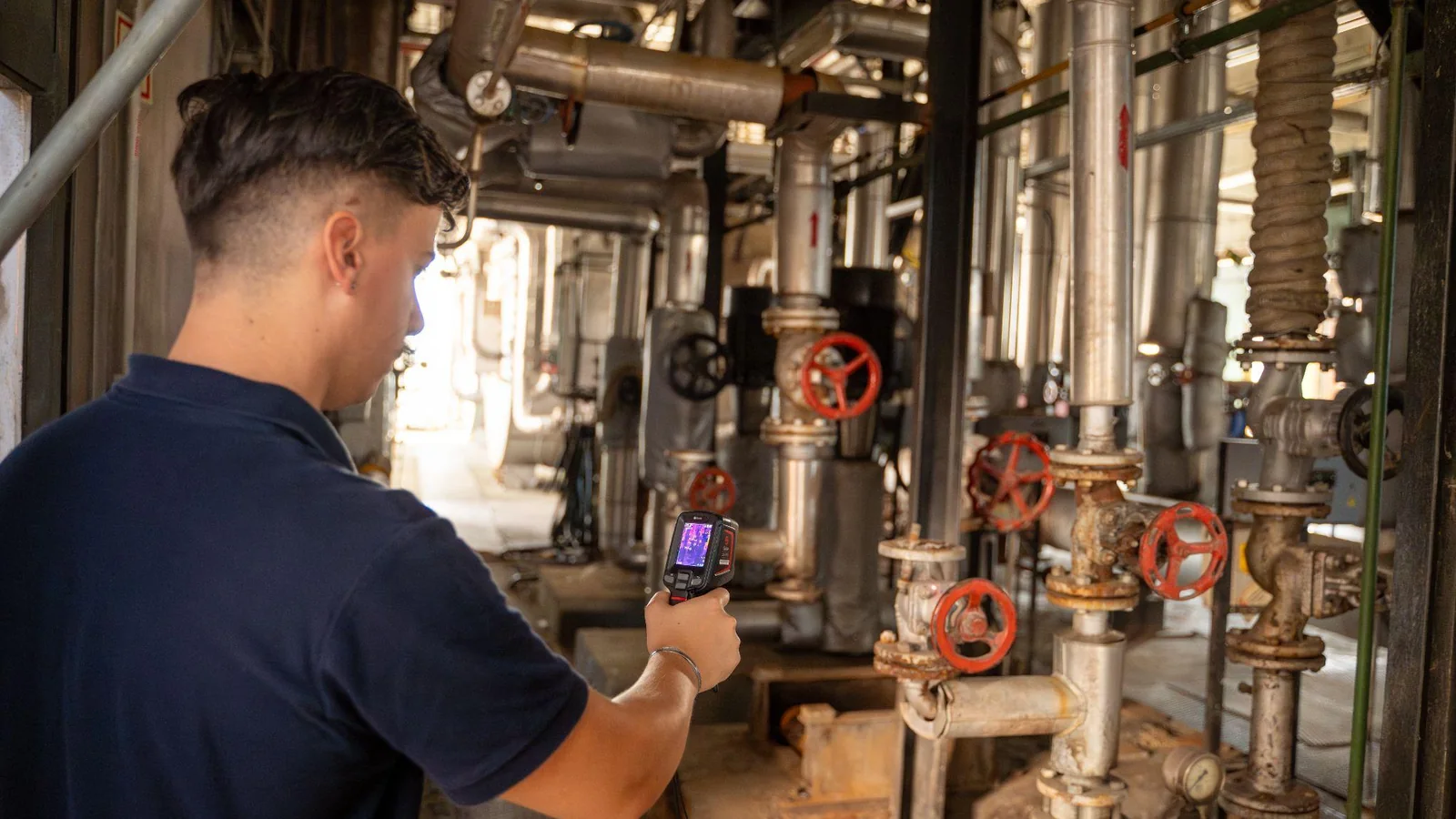

1. ábra. Hőkamerás potenciálfeltárás egy ipari üzemben.
4. Felmérés az árajánlathoz
Az előzetes bejárást követi az árajánlathoz szükséges részletes felmérés. Ez már önállóbb munkafolyamat, de fontos, hogy kapcsolatot tartsunk a technológiában és az üzemeltetésben jártas munkatársakkal. Így a valós megtakarítási potenciált a lehető legpontosabban tudjuk meghatározni. Mérnök értékesítőink minden szigetelendő felületet egyenként vizsgálnak meg. Erre a munkafolyamatra saját alkalmazást fejlesztettünk, amellyel akár egyetlen munkanap alatt feltérképezhető egy teljes gyár szigetelési potenciálja. Az egyes felületek üzemi hőmérsékletét ezen a ponton is hőkamerával vizsgáljuk és ellenőrizzük.

2. ábra. A szigetelendő felületek egyedi vizsgálata és dokumentálása.
5. Árajánlat és energetikai számítások
A felmérést követően mérnök értékesítő kollégáink a belső értékesítéssel és a mérnökséggel együttműködve kidolgozzák az árajánlatot. Ennek szerves része az ISO 12241 szabványon alapuló megtérülésszámítás, amely pontosan bemutatja a projekt által elérhető energiamegtakarítást és a beruházás várható megtérülési idejét.

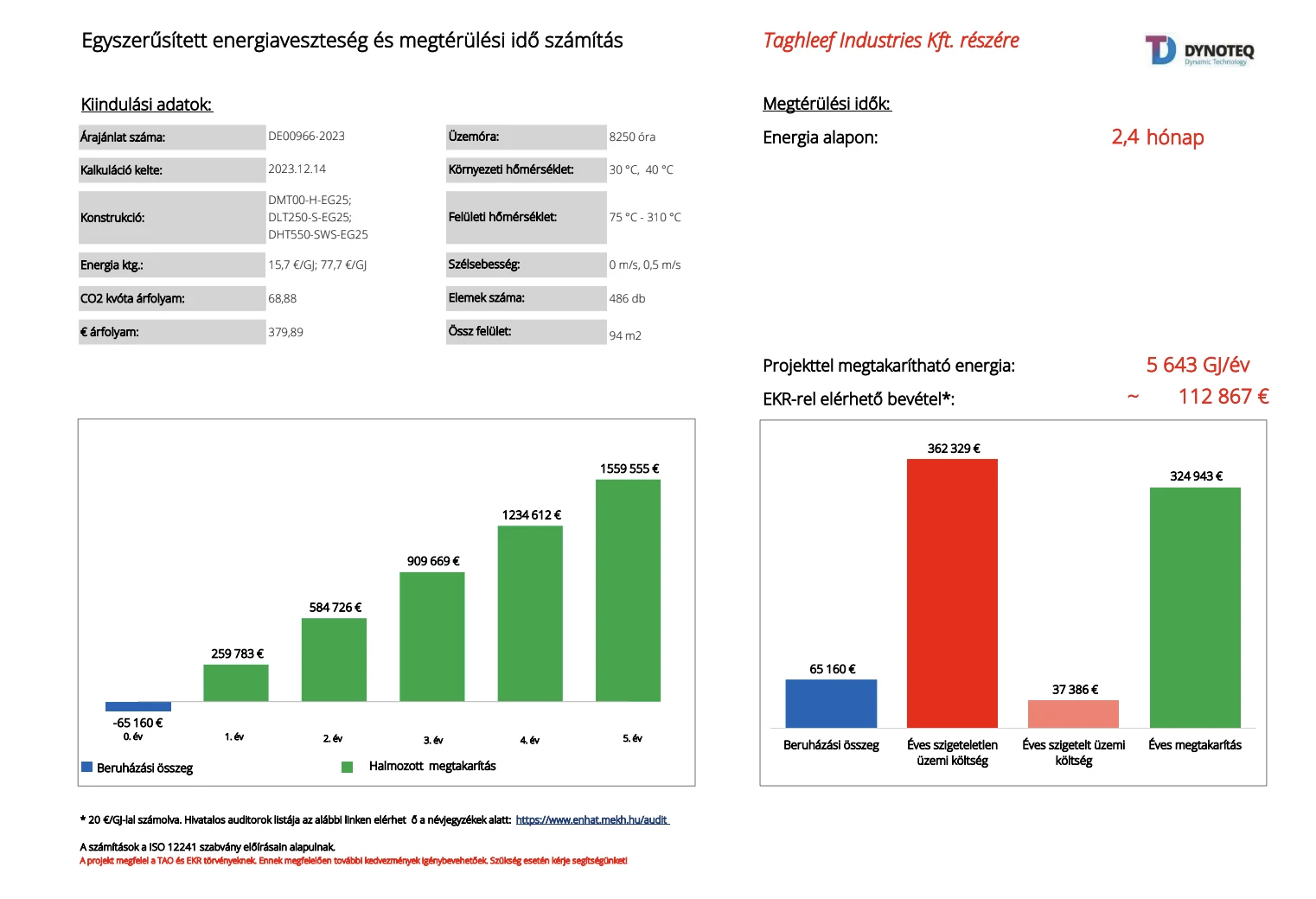

3. ábra. Példa egy ISO 12241 szabványon alapuló energetikai és megtérülési számításra.
6. Konzultáció több szereplővel
Az ajánlat megküldése után egyeztetések sora következik. Bemutatjuk a projekt részleteit, megválaszoljuk a kérdéseket, és szükség szerint módosítjuk, véglegesítjük az ajánlatot. Igény szerint bevonjuk az energiaszolgáltatót az esetleges kötelezettség kiváltásához, az energetikai szakreferenst a támogatási lehetőségekhez – például pályázatokhoz, TAO-hoz vagy EKR-hez –, az energetikai auditort a megtakarítás hitelesítéséhez, illetve az anyacéget az engedélyezési folyamatokhoz.
7. Megrendelés – a beruházás kezdete
Ha minden részlet tisztázott, az ügyfél elégedett a kidolgozott tervvel, nem maradt további kérdés, és minden szükséges engedély rendelkezésre áll, következik a megrendelés. Ezzel a tervezett energiamegtakarítás konkrét beruházássá válik.
8. Gyártásra történő, méretpontos felmérés
Ezen a ponton a projektmérnökség veszi át a munkafolyamatot az értékesítéstől. Projektmérnökeink a helyszínen elvégzik a gyártáshoz szükséges méretpontos felmérést: megvizsgálják a beépítési körülményeket és felveszik a pontos méreteket. Ez biztosítja, hogy minden felületre egyedi, a lehető legjobban illeszkedő szigetelés készüljön. A precizitás a műszaki megfelelőség és az esztétikus végeredmény szempontjából egyaránt meghatározó.

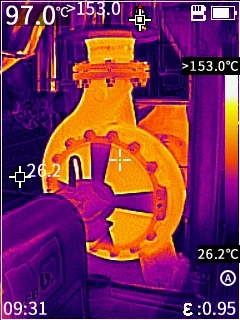

4. ábra. A hőkamera pontosan láthatóvá teszi a szigeteletlen szerelvény hőveszteségét.
9. Tervezés
A helyszíni, méretpontos felmérés adatai alapján tervezőirodánkban elkészülnek a szigetelések tervei. Mérnök kollégáink CAD-programmal dolgozzák ki az egyedi geometriához illeszkedő szabásmintákat.

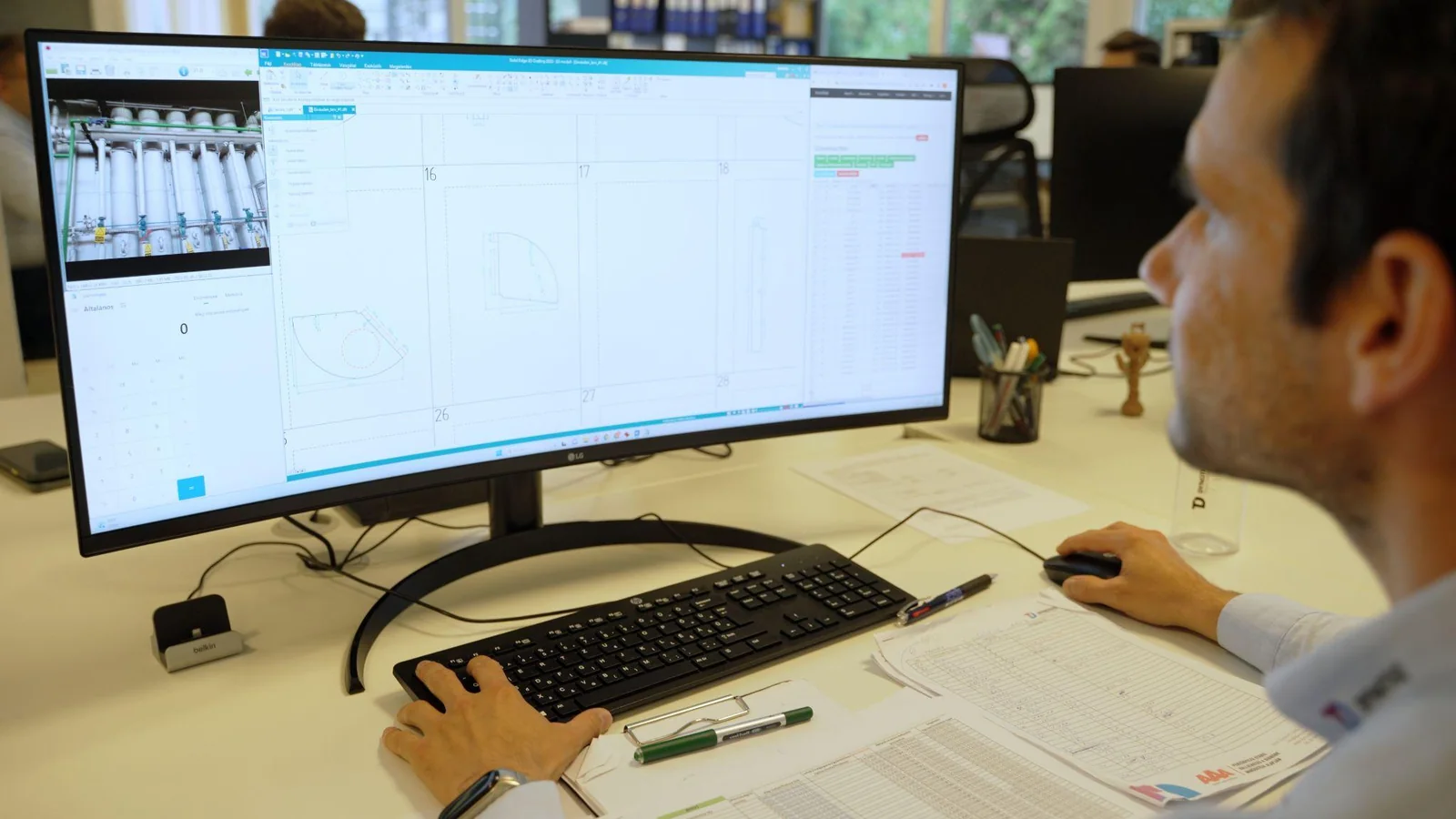

5. ábra. A helyszíni adatokból CAD-programban készül el az egyedi szigetelés terve.
10. Gyártás
A jóváhagyott tervek alapján a projekt gyártásba kerül. A szabásminták szerinti anyagkivágás a nagyobb hatékonyság érdekében automatizáltan, CNC-géppel történik. A szigeteléseket ugyanakkor továbbra is kézzel varrják varrónőink, nagy teljesítményű pneumatikus varrógépekkel. Ez a precíz kézi munka teszi lehetővé, hogy minden egyedileg gyártott darabnál a lehető legmagasabb minőséget nyújtsuk.

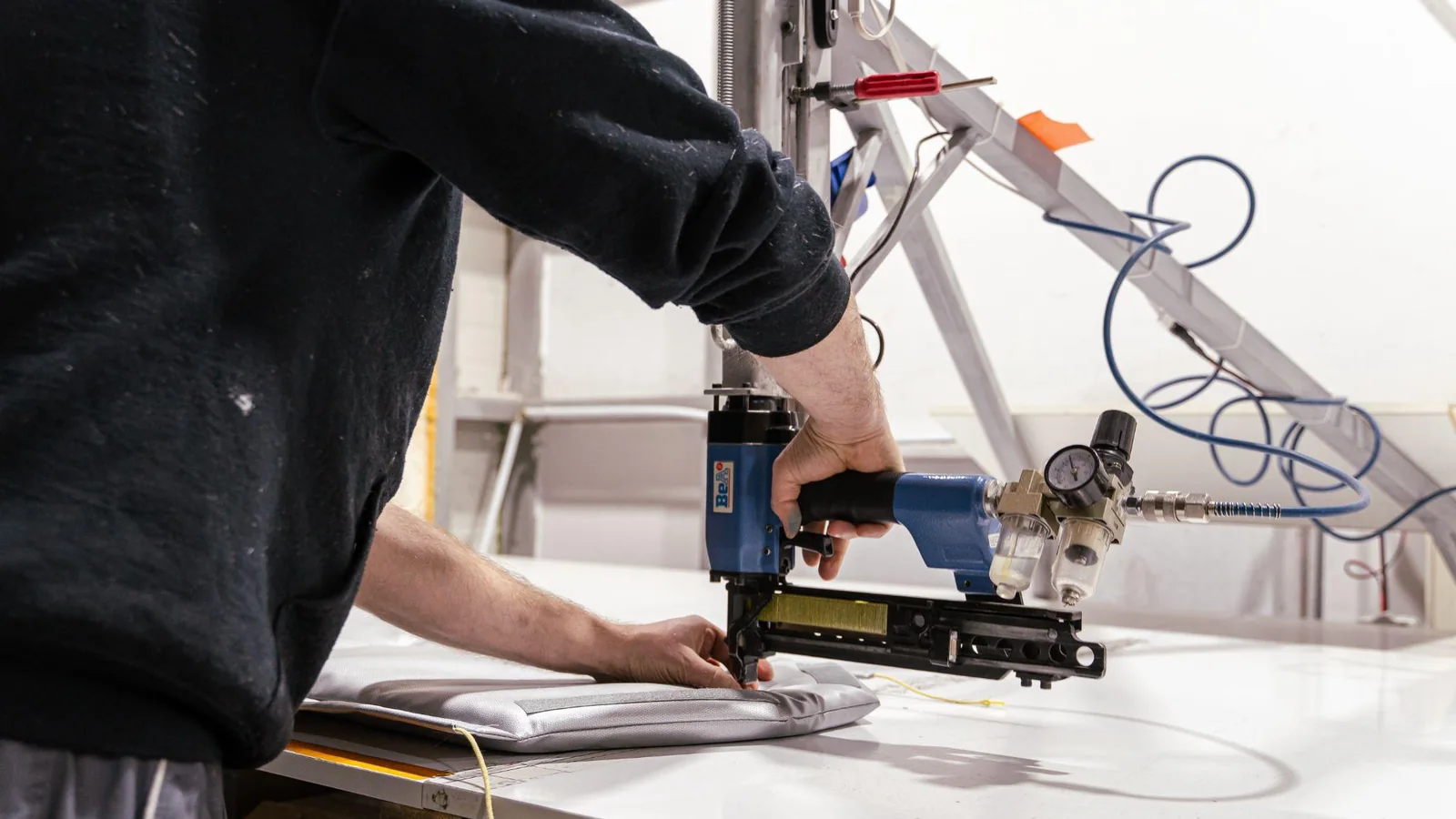

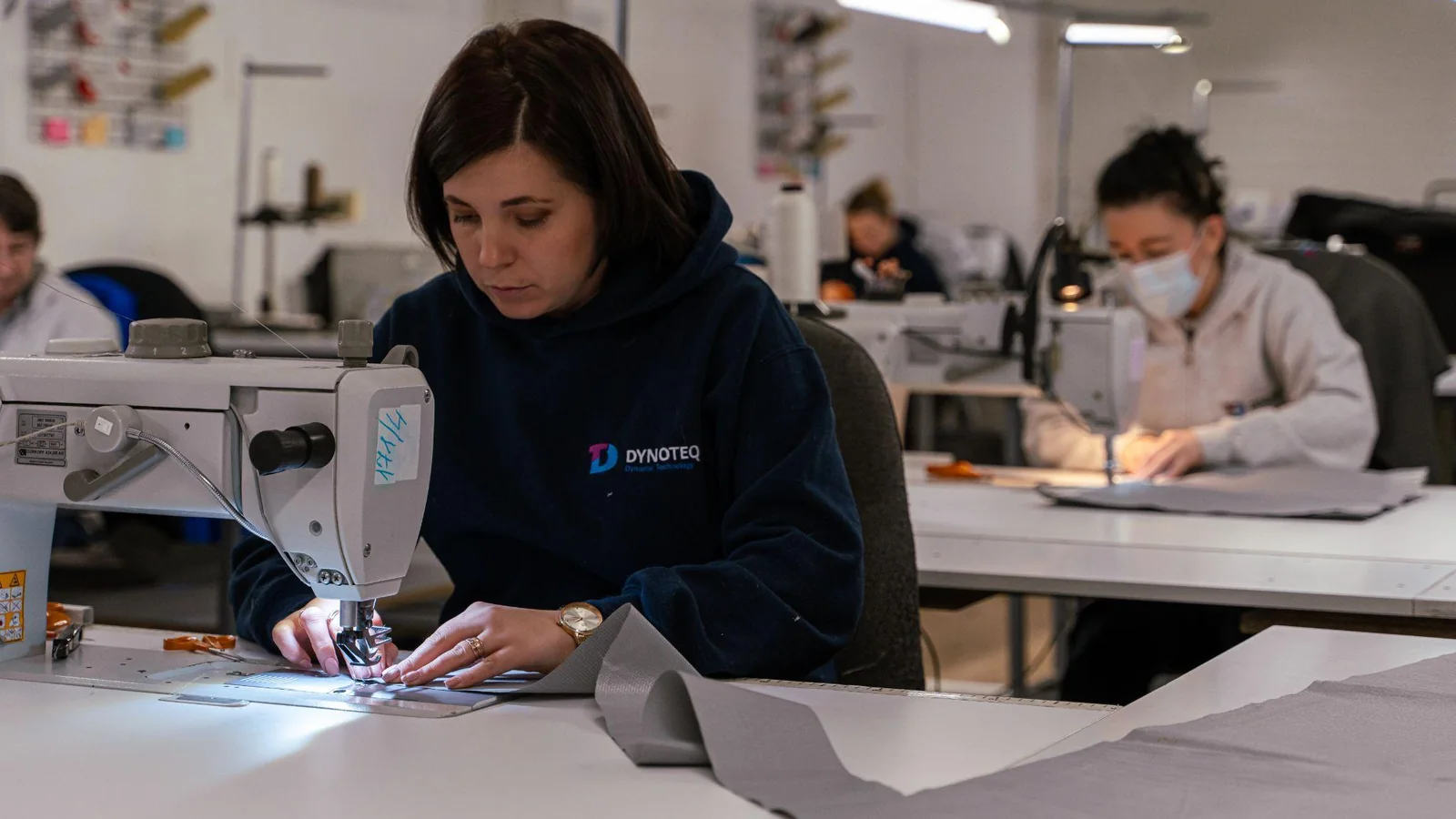

6–7. ábra. A kézi varrás és a pneumatikus gépek együtt biztosítják a pontos, tartós kivitelezést.
11. Minőségellenőrzés
A gyártást követően, még a csomagolás előtt szigorú minőségellenőrzést végzünk telephelyünkön. Ellenőrizzük, hogy minden elem megfelel-e a terveknek, és hiánytalanul készen áll-e a kiszállításra.
12. Szállítás
A szigeteléseket közvetlenül a felszerelés előtt szállítjuk a helyszínre. A projekt méretétől függően ez saját erőforrásokkal vagy külső szállító bevonásával történik.

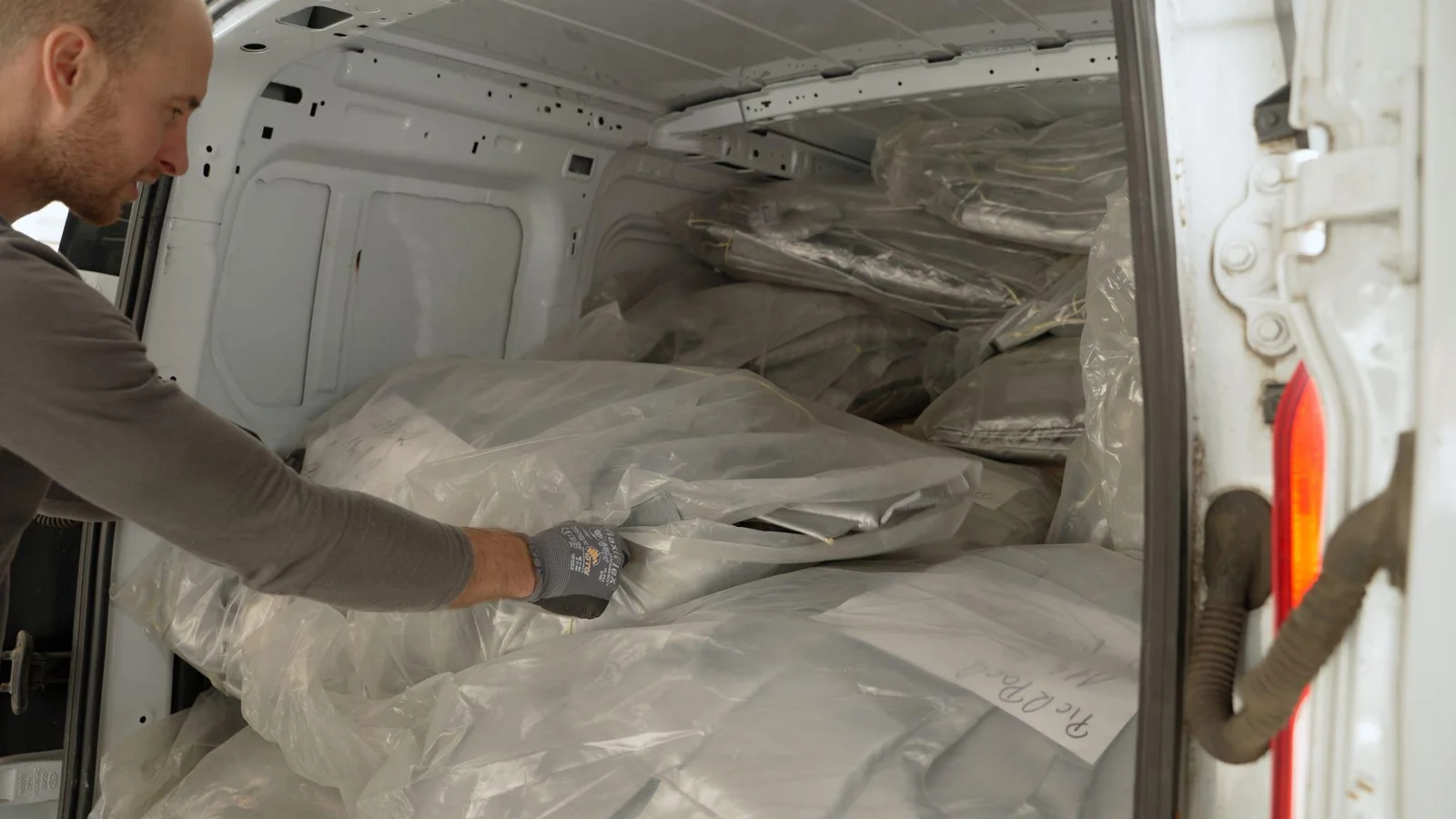

8. ábra. Az elkészült, ellenőrzött szigetelések közvetlenül a kivitelezés előtt érkeznek a helyszínre.
13. Kivitelezés
A kivitelezés kezdetén fényképekkel és hőkamerás felvételekkel ismét rögzítjük a szigetelés előtti állapotot. Projektmérnökeink irányításával szakképzett szerelőcsapatunk végzi el a helyszíni felszerelést. A telepítés után a szigetelt állapotot is dokumentáljuk, majd a projektmérnök helyszíni minőségellenőrzést tart.
Ezután az ügyféllel közösen bejárjuk a területet. Ha a projekt hiánytalan, és nincs szükség javításra vagy pótlásra, aláírjuk a teljesítési igazolást. Arra törekszünk, hogy a helyszíni szerelés egy, legfeljebb két munkanap alatt elkészüljön. Projektjeink mintegy 90%-ában mindez a gyártási folyamat leállítása nélkül, üzem közben történik.

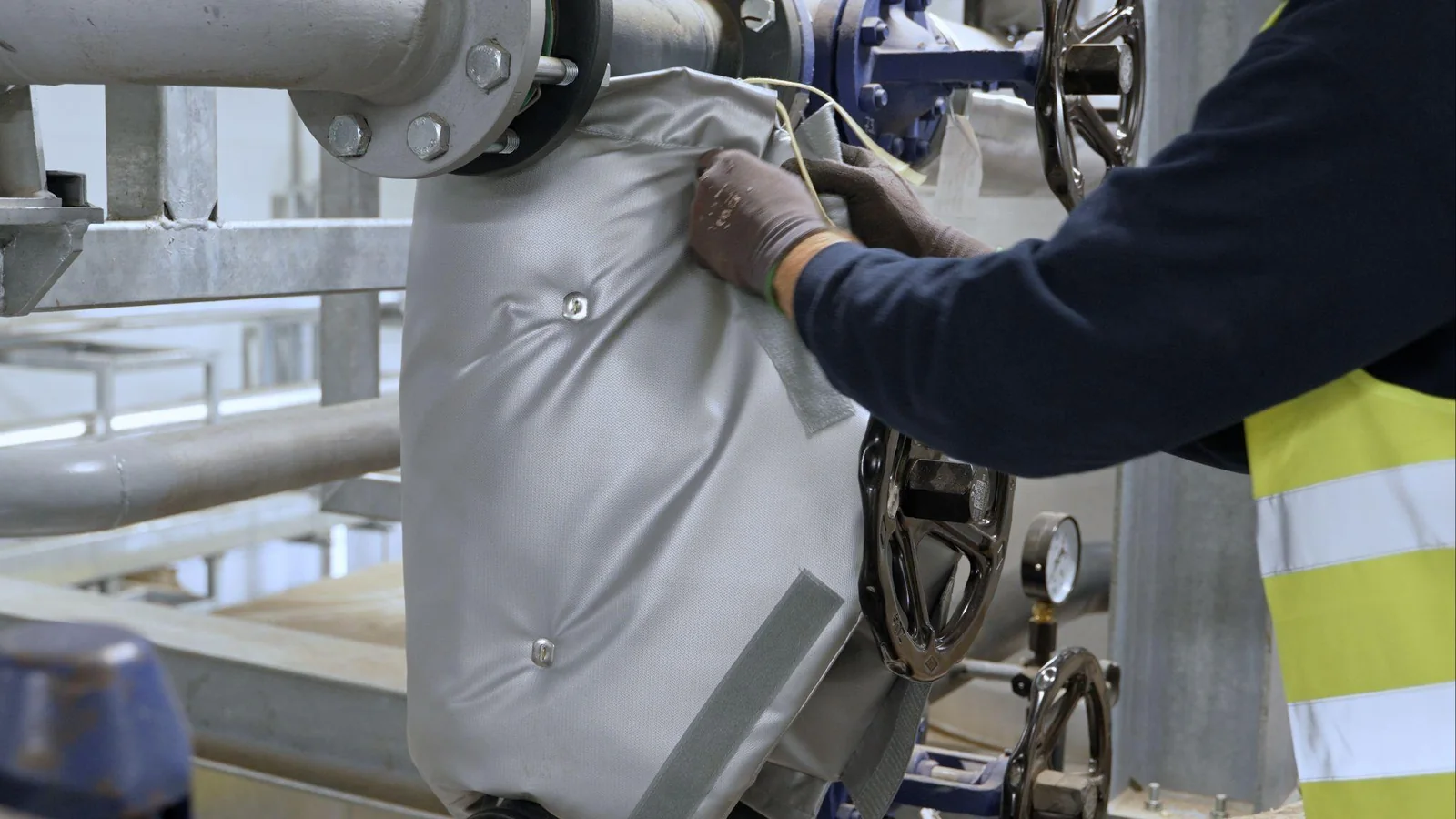

9. ábra. Egyedi szigetelőpaplan helyszíni felszerelése.
14. Garanciális bejárás
A projekt életútja nem zárul le a teljesítést és a számlázást követően. A szigetelések akkor látják el megfelelően a feladatukat, ha hiánytalanul, jó állapotban és a helyükön vannak. Nagyobb beruházásoknál ezért opcionálisan évente garanciális bejárást végzünk: ellenőrizzük az állapotokat, szükség esetén javítjuk a meghibásodásokat, cseréljük az elhasználódott elemeket és pótoljuk a hiányosságokat.
15. Szakszerű le- és felszerelés
Termékünk egyik legnagyobb előnye, hogy különösebb előképzettség nélkül is könnyen és gyorsan le-, illetve felszerelhető. Vannak azonban olyan alkalmazások, ahol a tervezett megelőző karbantartás során nagyobb mennyiséget kell rövid időn belül eltávolítani és visszahelyezni. Ilyenkor azt javasoljuk, hogy a munkát mi végezzük el: így minden elem hatékonyan, hiánytalanul és az eredeti átadásnak megfelelően kerül vissza a helyére.
16. További potenciál vizsgálata
A körülményektől és az ügyféligényektől függően sokszor az a racionális megközelítés, ha a szigeteltségi optimumot több lépésben érjük el. Célunk ezért nem egyetlen projekt lezárása, hanem hosszú távú partneri kapcsolat kialakítása és a további megtakarítási lehetőségek folyamatos feltárása.
A projekt életútja áttekintve
Projektlépés | Fő cél | Kézzelfogható eredmény |
|---|---|---|
Potenciálfeltárás és bejárás | A szigetelhető felületek azonosítása | Előzetes megtakarítási becslés |
Részletes felmérés és számítás | Pontos műszaki és energetikai adatok | Ajánlat és várható megtérülési idő |
Tervezés és gyártás | Méretpontos, egyedi szigetelések | Ellenőrzött, beépítésre kész elemek |
Kivitelezés és átadás | Gyors, dokumentált felszerelés | Mérhető energiamegtakarítás |
Utókövetés | Az állapot és a teljesség megőrzése | Hosszú távon fenntartható eredmény |
1. táblázat. A szigetelési projekt fő szakaszai és eredményei.
Fontos: minden projekt egyedi
A bemutatott lépések egy olyan teljes munkafolyamatot írnak le, amelyben a partneri kapcsolat a nulláról épül fel. Egy már kialakult együttműködés, korábbi referenciamunkák és jól működő közös folyamatok esetén az út lényegesen rövidebbé és egyszerűbbé válhat. Más esetekben az ügyfél egyedi igényei további szükséges lépésekkel egészíthetik ki. A cél minden esetben ugyanaz: műszakilag megalapozott, mérhető és hosszú távon fenntartható energiamegtakarítás.
